百威路(翠堤路-金花路)蹊径排水工程 顺遂完成百威桥两侧交通导流施工
时间:2017-05-27 泉源:原创文章 宣布:本站编辑

百威路(翠堤路-金花路)蹊径排水工程开工至今,已按妄想完成了第一阶段南侧辅道及北侧暂时便道的施工事情,现在,正在举行现状桥梁两侧的交通导流,起劲为下月的桥梁拆除事情做准备 。

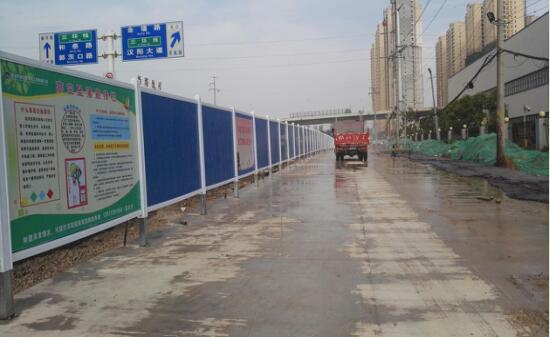

5月,该工程完成了百威路转盘至三环线路口段南侧辅道与便道、百威路北侧便道的修建施工,乐成预制小箱梁约30片,累计完成雨水管道施工530m,砌筑检查井约24座,开挖弃运土方12000m3 。现阶段,该工程正在举行三环线高架桥下中央花坛导流道口的硬化施工,以及现状桥梁两侧的打围作业,全力为下阶段的桥梁拆除施事情准备 。同时,该项目部起劲组织专家对百威现状桥梁拆除计划举行认证,确保为后续的桥梁拆除施工提供坚实的手艺支持 。

        6月,百威路(翠堤路-金花路)蹊径排水工程将在做好清静防护事情的基础上,分步实验桥梁拆除施工,争取尽快为新建桥梁扫除障碍 。(天创公司 梁勇 文/图)
